迁改让路重点工程 置换保障能源安全——高压储配分公司圆满完成文一西路西延工程(三期)天然气管道迁改割接置换作业
发布时间:2026-08-10   浏览次数:154次

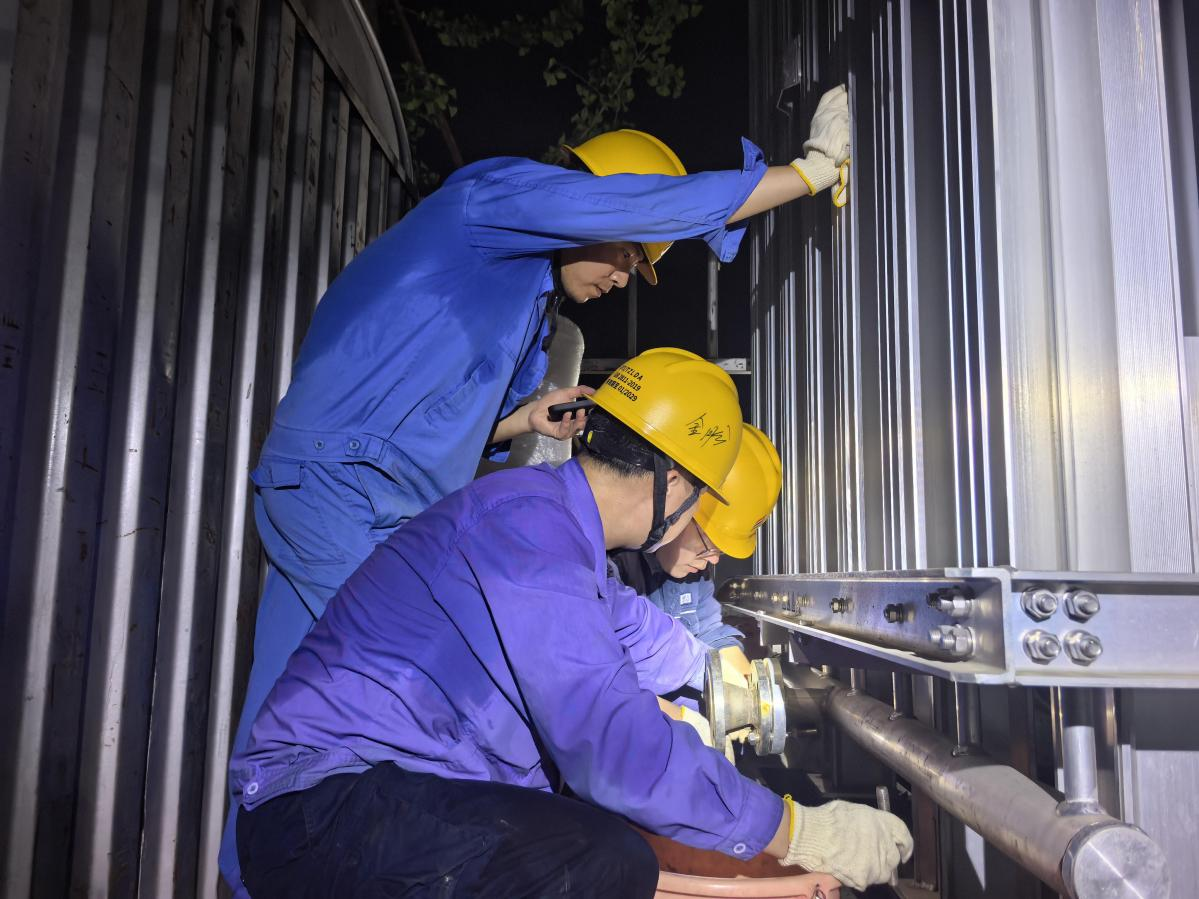

8月6日凌晨,随着青山站外供阀门缓缓开启,管线顺利恢复供气,标志由高压储配分公司负责实施的文一西路西延工程(三期)涉及DN600天然气管道迁改工程的先行段割接置换作业圆满完成。此次作业自8月4日19:00启动,至8月6日凌晨00:38结束,总历时约30小时,整个过程安全、平稳、高效。
此次管道迁改旨在配合杭州市重点工程——文一西路西延工程(三期)建设,该工程是城市交通网络的重要组成部分,为确保城市交通发展与能源供应安全两不误,高压储配分公司积极响应,承接了此次迁改任务。
为保障本次作业安全稳妥实施,杭天公司牵头制定《先行段置换升压方案》,搭建作业组织架构,厘清调度、现场操作、后勤保障等各层级岗位职责。作业流程科学闭环,涵盖天然气放散、氮气置换、管线割接、天然气置换、升压投运等核心关键工序。
在分公司经理刘珣的统一指挥和各小组的紧密配合下,所有操作均严格按照方案执行。期间,杭天公司董事长袁麟、总经理俞红伟、副总经理安春雨、赵承等领导到现场检查指导并慰问一线员工,同时建设发展部、运营服务部、HSSE部为现场的安全工作、组织协调、程序运作和应急处理提供了强有力的保障。同时,下游杭临燃气公司也全力配合,通过中压管网自行保供,为本次割接置换工作提供了坚实的下游支撑。
此次迁改割接任务的顺利完成,不仅为文一西路西延工程(三期)的顺利推进扫清了障碍,也再次检验了高压储配分公司在高压管线复杂作业方面的专业能力,为保障杭州市天然气管网的安全稳定运行和城市重点工程建设贡献了坚实力量。
